山西电网基建项目有序复工 建成后将保障京津冀地区用电需求

发布人:金准数据

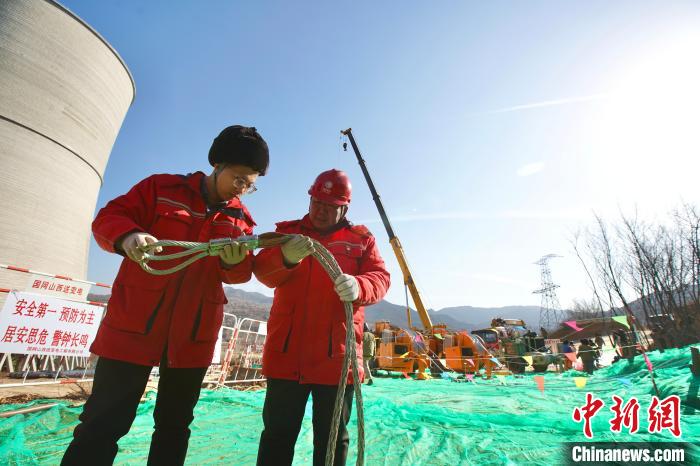

  在山西寿阳明泰电厂、西上庄电厂点对网500千伏线路工程施工现场,大型牵张设备完成入场检验,第一批50余名施工人员全部到位,该工程成为山西省内春节后首个复工复产的输变电工程,标志着山西电网基建项目进入有序复工阶段。


  山西寿阳明泰电厂、西上庄电厂500千伏线路工程为山西“西电东送”的重要一环,该工程建成后可提升山西电网整体外送电能力,更好保障京津冀协同发展用电需求。

  该线路为双回路输电线路,折单长度97.256公里,基础229基,全线新建杆塔225基,且沿线地形95%为山地,交通运输条件困难。

  目前,该工程已完成基础施工226基,铁塔组立167基,放线17.401公里,预计4月中旬完成全部建设任务。


文章来源:中国新闻网
